Seitakorvan koneiston peruskorjaus etenee suunnitellusti
Kemijärvellä sijaitsevan Seitakorvan voimalaitoksen koneiston 1 peruskorjauksessa purkuvaihe valmistui suunnitelmien mukaisesti. Työt jatkuvat syksyn aikana huolto-, tarkastus- ja valmistelutöillä ennen koneiston kasausvaiheen käynnistymistä marras-joulukuussa.
Kemijoki Oy:n Seitakorvan voimalaitoksen koneiston 1 peruskorjaus etenee aikataulun mukaisesti. Purkuvaiheen jälkeen hanke etenee välivaiheeseen, jossa keskitytään koneiston huoltoon ja tarkastuksiin ennen kasausvaiheen käynnistymistä vuoden lopulla.
“Purkuvaihe valmistui suunnitellusti. Aikataulussa pysyminen oli erinomainen suoritus koko asennusryhmältä”, kertoo projektipäällikkö Valtteri Hekkala.
Peruskorjauksen tavoitteena on parantaa Seitakorvan voimalaitoksen käyttövarmuutta, turvallisuutta ja suorituskykyä sekä varmistaa uusiutuvan vesisähkön tuotanto pitkälle tulevaisuuteen.
Peruskorjauksessa siirrytään seuraavaksi välivaiheen töihin, joihin kuuluvat muun muassa generaattorin huolto, koneiston osien tarkastus- ja puhdistustyöt sekä sähkö-, automaatio- ja muut järjestelmäpäivitykset.

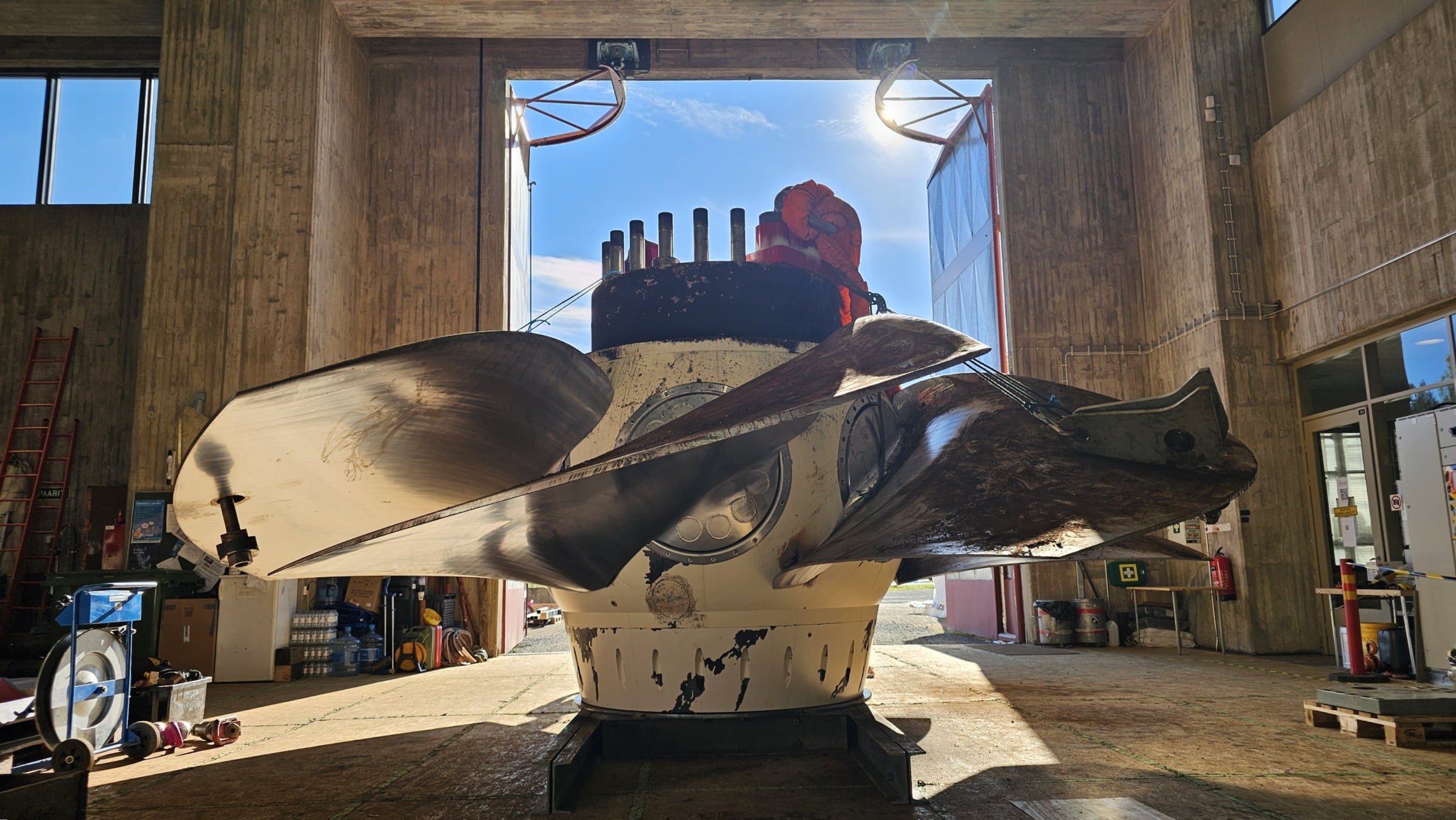

Samanaikaisesti seurataan uusien koneiston osien valmistumista ja toimituksia. Erityisen tärkeässä roolissa ovat uusi juoksupyörä ja kammion yläosa. Syksyn aikana tehdään uuden juoksupyörän ja kammion yläosan tehdastarkastukset, joissa varmistetaan osien laatu, vaatimustenmukaisuus ja toimitusaikataulut.
”Hanke on meille merkittävä, koska olemme päässeet testaamaan uutta toimintamalliamme käytännössä omaa osaamistamme hyödyntäen. Projektin aikana on kertynyt arvokasta kokemusta, jota voimme hyödyntää myös tulevissa peruskorjaushankkeissa,” Hekkala summaa.
Koneiston kasausvaiheen on suunniteltu alkavan marras-joulukuun vaihteessa. Hankkeen arvioidaan valmistuvan alkuvuonna 2027.
